Diagramme de Gantt d'un projet d'architecture : modèle Excel et PDF

Les phases de l'esquisse à la réception, les délais du permis et de la consultation, et un Gantt Excel qui calcule les dates.

Modèle gratuit · Excel + PDF · 8 pages

Recevoir le modèle

Téléchargement immédiat, sans compte AGLO.

AGLO utilise ces informations pour vous adresser ce document et, sauf opposition, des contenus liés à votre métier. Désinscription à tout moment depuis chaque e-mail. Protection des données

Ce que contient le modèle

  • Les 11 étapes d'un projet en mission complète, avec ce qui s'y décide, les livrables et la validation attendue du maître d'ouvrage.
  • Les délais qui ne se compressent pas, avec leur référence : instruction du permis, recours des tiers, consultation, préparation, garantie de parfait achèvement.
  • Un Gantt d'exemple sur 24 mois et un Gantt vierge à imprimer.
  • Un fichier Excel qui calcule les dates de fin et dessine les barres sur une frise de 104 semaines.

PourArchitectesMaîtres d'œuvreMaîtres d'ouvrage

Mis à jour le 21 octobre 2026.

Aperçu

Ce que vous allez recevoir.

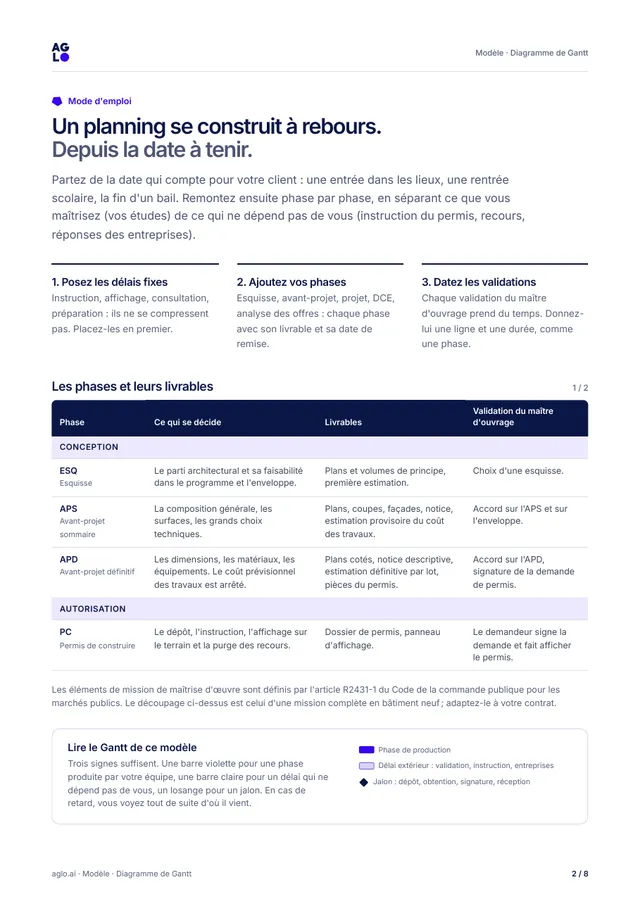

Page 2 : les phases et leurs livrables
Page 2 : les phases et leurs livrables

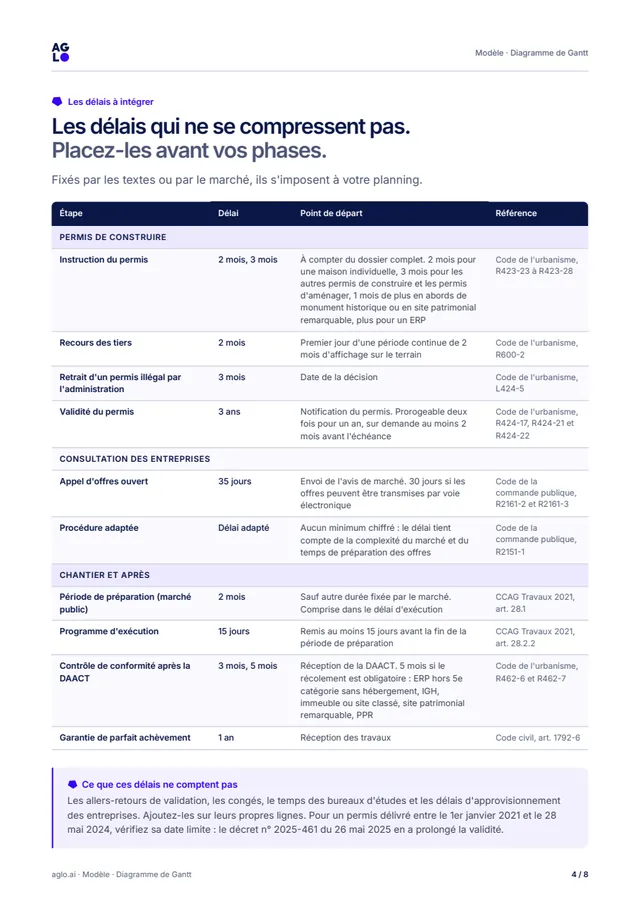

Page 4 : les délais à intégrer
Page 4 : les délais à intégrer

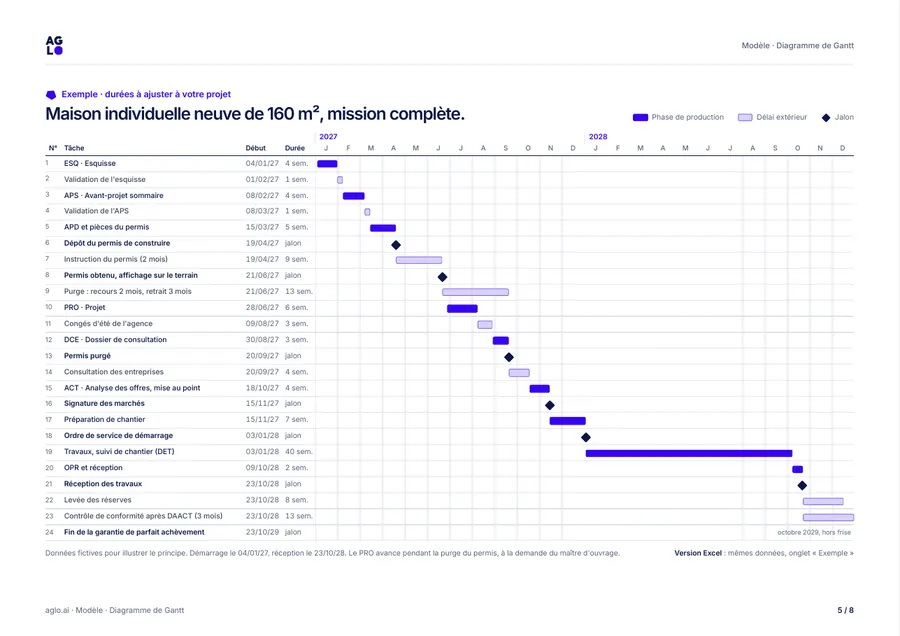

Page 5 : le Gantt rempli
Page 5 : le Gantt rempli

Sommaire

  1. Mode d'emploi et phases, de l'esquisse au permisp. 2
  2. Phases, du projet à la garantie de parfait achèvementp. 3
  3. Les délais à intégrerp. 4
  4. Le Gantt remplip. 5
  5. Le Gantt viergep. 6
  6. Six habitudes pour tenir le planningp. 7

8 pages, avec le fichier Excel prêt à remplir.

En accès libre

L'essentiel, avant de télécharger.

Un planning se construit à rebours

Partez de la date qui compte pour le maître d'ouvrage. Placez d'abord les délais qui ne se compressent pas, puis les phases de votre équipe, puis les validations.

Les délais à intégrer

  • Instruction du permis : 2 mois pour une maison individuelle, 3 mois pour les autres permis de construire et les permis d'aménager, à compter du dossier complet (Code de l'urbanisme, article R423-23). Comptez un mois de plus en abords de monument historique ou en site patrimonial remarquable (article R423-24).
  • Recours des tiers : 2 mois à compter du premier jour d'une période continue de deux mois d'affichage sur le terrain (article R600-2).
  • Consultation en appel d'offres ouvert : 35 jours après l'envoi de l'avis, ou 30 jours si les offres peuvent être transmises par voie électronique (Code de la commande publique, articles R2161-2 et R2161-3).
  • Période de préparation d'un marché public de travaux soumis au CCAG Travaux 2021 : 2 mois, sauf autre durée fixée par le marché (article 28.1).
  • Garantie de parfait achèvement : un an après la réception (Code civil, article 1792-6).

Les trois signes du Gantt

Le modèle distingue une barre violette pour une phase produite par votre équipe, une barre claire pour un délai qui ne dépend pas de vous, et un losange pour un jalon. Quand le projet glisse, vous voyez tout de suite d'où vient le retard.

Questions fréquentes.

Les durées de l'exemple sont-elles des normes ?

Non. Ce sont les durées d'un projet fictif, à ajuster. Seuls les délais réglementaires sont fixés par les textes cités.

Comment enchaîner les tâches dans le fichier Excel ?

Tapez dans la cellule Début une formule comme =F12+1 : la tâche démarre le lendemain de la fin de la ligne 12, et le planning se décale quand une durée change.

Le fichier marche-t-il hors d'Excel ?

Les calculs reposent sur des formules standard, vérifiées dans LibreOffice. Le rendu des couleurs peut varier selon le tableur.

Le téléchargement est-il vraiment gratuit ?

Oui. Le document s'ouvre dès l'envoi du formulaire, sans compte AGLO ni carte bancaire.

Que faites-vous de mes informations ?

AGLO les utilise pour vous adresser ce document et, sauf opposition de votre part dans le formulaire, des contenus liés à votre métier. Vous pouvez vous désinscrire à tout moment depuis chaque e-mail. Le détail figure dans la page Protection des données. Lire la page.

Dans la même boîte à outils.

  • GrillePDF · 8 pages

    La grille du premier rendez-vous client

    Les questions à poser à un particulier, dans l'ordre : les personnes, le projet, le terrain, le budget global, le calendrier et la mission.

    Pour : Architectes, Maîtres d'œuvre, Architectes d'intérieur

  • ModèleExcel + PDF · 7 pages

    Le tableau de répartition des charges

    La capacité réelle de chacun, la charge planifiée par projet et le taux de charge semaine par semaine, en Excel et en PDF.

    Pour : Dirigeants d'agence, Architectes, Économistes, BET

  • ModèleExcel + PDF · 7 pages

    Le suivi du temps passé par projet

    Le budget d'heures de chaque phase, la saisie hebdomadaire et la marge prévisionnelle, en Excel et en PDF.

    Pour : Dirigeants d'agence, Architectes, Économistes, BET

À lire sur le même sujet.
