Tableau de répartition des charges par collaborateur : modèle Excel et PDF

La capacité réelle de chacun, la charge planifiée par projet et le taux de charge semaine par semaine, en Excel et en PDF.

Modèle gratuit · Excel + PDF · 7 pages

Recevoir le modèle

Téléchargement immédiat, sans compte AGLO.

AGLO utilise ces informations pour vous adresser ce document et, sauf opposition, des contenus liés à votre métier. Désinscription à tout moment depuis chaque e-mail. Protection des données

Ce que contient le modèle

  • La formule de la capacité réelle : heures au contrat moins absences, multipliées par la part de temps passée sur les projets.
  • Un planning rempli sur 5 personnes, 4 projets et 10 semaines, avec le taux de charge en couleur.
  • Un modèle vierge à imprimer et un fichier Excel qui calcule capacité, charge et taux de charge.
  • Un tableau de décisions pour arbitrer : décaler, réaffecter, renforcer, sous-traiter, renégocier un délai.

PourDirigeants d'agenceArchitectesÉconomistesBET

Mis à jour le 21 octobre 2026.

Aperçu

Ce que vous allez recevoir.

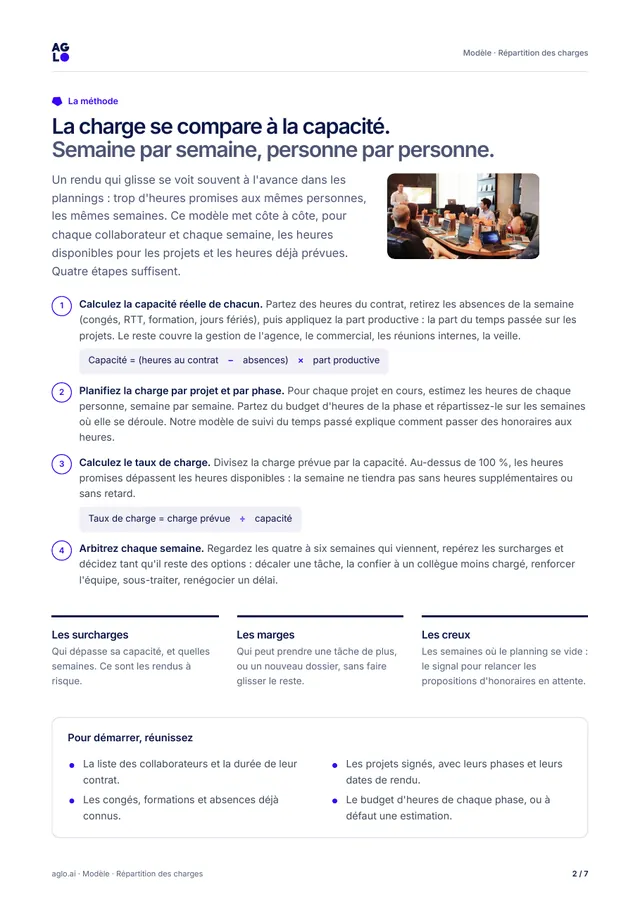

Page 2 : la méthode
Page 2 : la méthode

Page 3 : la capacité de chacun
Page 3 : la capacité de chacun

Page 4 : le modèle rempli
Page 4 : le modèle rempli

Sommaire

  1. La méthode en 4 étapesp. 2
  2. Fixer la capacité de chacunp. 3
  3. Le modèle remplip. 4
  4. Le modèle viergep. 5
  5. Lire le tableau et arbitrerp. 6

7 pages, avec le fichier Excel prêt à remplir.

En accès libre

L'essentiel, avant de télécharger.

Comparer la charge à la capacité, semaine par semaine

Le modèle met côte à côte, pour chaque collaborateur et chaque semaine, les heures disponibles pour les projets et les heures déjà prévues.

  1. Capacité réelle = (heures au contrat moins absences) × part productive. La part productive est la part du temps passée sur les projets ; le reste couvre la gestion de l'agence, le commercial et les réunions internes.
  2. Charge prévue : les heures de chaque personne, semaine par semaine, pour chaque projet et chaque phase.
  3. Taux de charge = charge prévue ÷ capacité. Au-dessus de 100 %, la semaine ne tient pas sans heures supplémentaires ou sans retard.
  4. Arbitrer chaque lundi sur les quatre à six semaines à venir : décaler une tâche, la confier à un collègue moins chargé, renforcer l'équipe, sous-traiter ou renégocier un délai.

Un exemple

Exemple fictif : un chef de projet à 35 heures, avec une part productive de 85 %, dispose de 29,75 heures par semaine. Avec 28 heures de DCE et 6 heures de suivi de chantier prévues, son taux de charge atteint 114 %. Il y a 4 heures à déplacer avant le rendu.

Questions fréquentes.

Quelle part de temps productif retenir ?

Il n'existe pas de valeur de référence, elle dépend du rôle. Pour un associé qui gère l'agence et le commercial, elle peut descendre sous la moitié ; pour un projeteur, elle est plus haute. Fixez-la avec chaque personne.

Que se passe-t-il si un collaborateur absent a des heures prévues ?

Le fichier Excel affiche « Absent » sur la semaine concernée. Réaffectez ces heures avant qu'elle commence.

Faut-il compter au quart d'heure ?

Non. Compter à l'heure près suffit pour repérer une surcharge et garde le planning rapide à tenir.

Le téléchargement est-il vraiment gratuit ?

Oui. Le document s'ouvre dès l'envoi du formulaire, sans compte AGLO ni carte bancaire.

Que faites-vous de mes informations ?

AGLO les utilise pour vous adresser ce document et, sauf opposition de votre part dans le formulaire, des contenus liés à votre métier. Vous pouvez vous désinscrire à tout moment depuis chaque e-mail. Le détail figure dans la page Protection des données. Lire la page.

Dans la même boîte à outils.

  • ModèleExcel + PDF · 7 pages

    Le suivi du temps passé par projet

    Le budget d'heures de chaque phase, la saisie hebdomadaire et la marge prévisionnelle, en Excel et en PDF.

    Pour : Dirigeants d'agence, Architectes, Économistes, BET

  • ModèleExcel + PDF · 8 pages

    Le diagramme de Gantt d'un projet d'architecture

    Les phases de l'esquisse à la réception, les délais du permis et de la consultation, et un Gantt Excel qui calcule les dates.

    Pour : Architectes, Maîtres d'œuvre, Maîtres d'ouvrage

  • GuidePDF · 19 pages

    Crise de la construction : rationaliser vos coûts de production

    Les chiffres du marché, le coût réel d'un DCE et 4 leviers pour protéger la marge d'une agence ou d'un BET quand le volume de projets baisse.

    Pour : Dirigeants d'agence, Agences d'architecture, Économistes, Bureaux d'études

À lire sur le même sujet.
